施工成本核算 施工方案咨询 专业施工指导 完善售后服务 4000-116-557  029-88766573  13772487920  13689247698 官方微博 工程视频库
您目前所在的位置:主页 > 新闻资讯 >

电话: 4000-116-557

电话: 029-88766573

地址: 西安市东长安街666号航天城中心广场

长深高速临沂北连接线桥梁伸缩缝更换用抢修宝RT-2超早强砂浆
临沂北连接线是市区北部上下长深高速公路的便捷出口,是连接京沪高速公路、长深高速公路、同三高速公路的重要连接线,它的建成大大缩短了临港、莒南、河东到临沂的时空距离,对于进一步完善临沂路网结构,缓和临沂城区交通压力,推进河东、莒南、临港经济社会发展具有重要意义。

自从2013年建成通车后,每天过往车流量非常之大,这也直接导致道路桥梁损坏频率高,维修难度大。服役了将近十年的桥梁在每天超负荷运行的情况下,去年养护人员在巡检时发现有多道160桥梁伸缩缝,锚固混凝土破损,钢梁存在晃动的情况,由于不具备长时间封道养护的条件,养护人员,用沥青冷补料将破损部位进行了临时处置。

2022年春季工作人员对桥梁大排查时发现,沥青冷补料修补过的锚固区,坑槽越来越大,有几道钢梁已经断裂,存在隐患,养护负责人经过上会集中讨论研究后决定,用西安某公司生产的30分钟初凝,2小时保障通行的抢修宝RT-2超早强砂浆——桥梁伸缩缝快速修补材料对断裂的钢梁,实行半封闭交通情况下快速更换。

伸缩缝修复施工材料:
1)采用国标D160型桥梁伸缩缝;
2)采用快通材料“抢修宝”RT-2混凝土快修材料,施工2小时开放交通(现市政、高速、公路均采用快速通车材料)。



伸缩缝更换施工操作流程如下 :

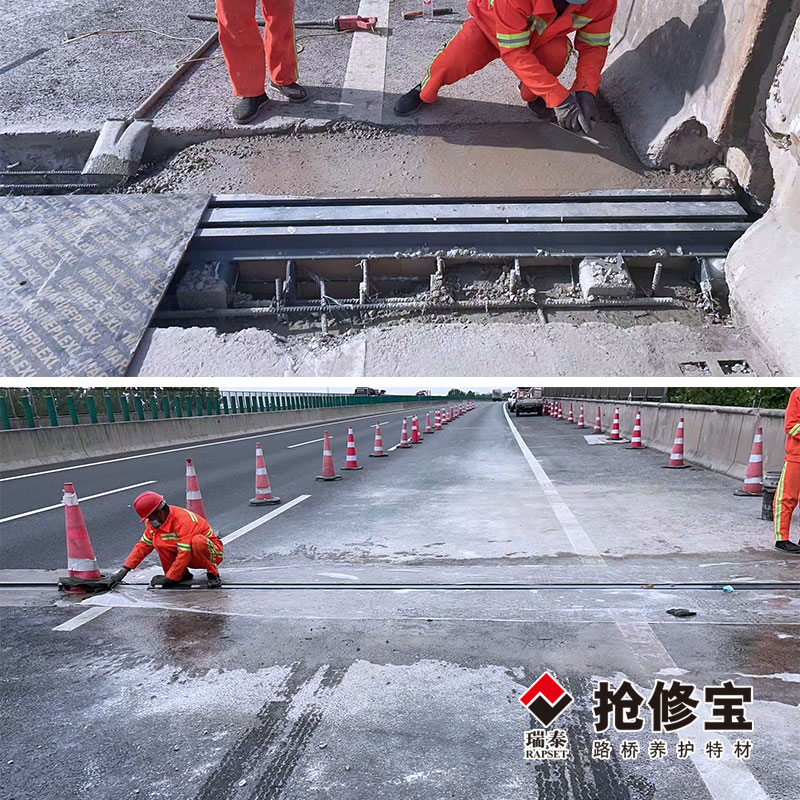

 1、拆除原伸缩缝
(1)以原伸缩缝两端缝为基准点进行放线。
(2)按墨线进行切割,切割操作认证线为基准,直线误差不大于±5mm。
(3)清理填料、按切割范围将混凝土清理,清理废料堆放在一起。
(4)清理坑槽,用水将其清洗干净。
(5)梁端有问题时,对梁端进行加固处理。

2、钢件就位
(1)钢件放置于坑槽内,调整钢件上平与路面的平整度误差小于2mm。
(2)电焊就位,钢件锚固筋与原预埋筋连接,无预埋筋,需植筋。

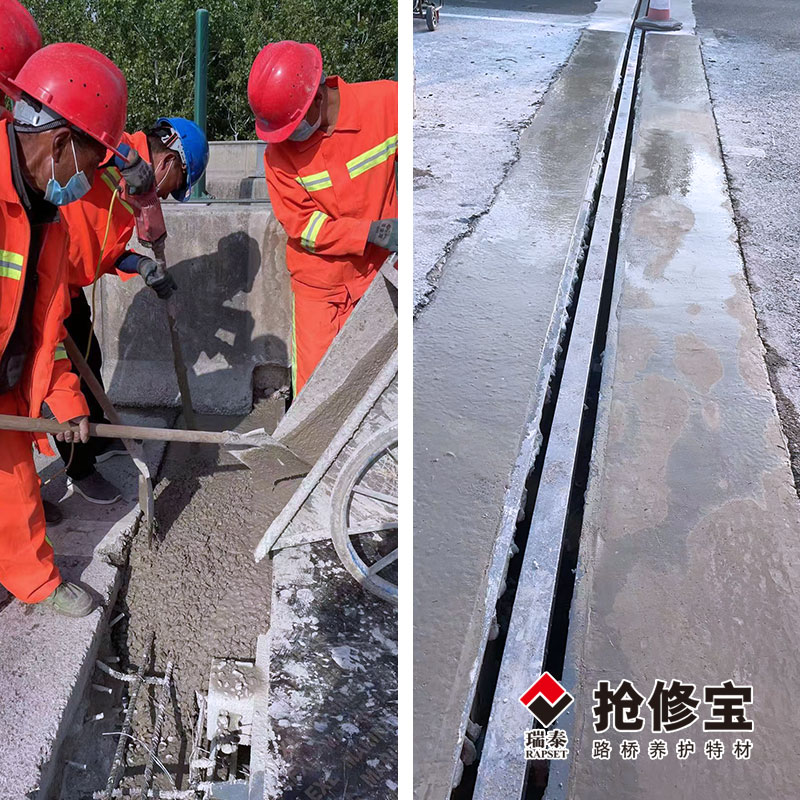

3、混凝土浇筑
(1)清理安装时可能余留的残物。
(2)用泡沫板对预留缝进行填塞。
(3)浇筑混凝土。
(4)采用快速通车材料“抢修宝”浇筑。
(5)按顺序投料进行振捣,注意振捣时间。
(6)用刮尺板复核平整度。
(7)养护、表面盖塑料布或草帘,及时洒水养护。
(8)养护2小时后,检查强度达到原设计强度百分之八十,即可开放交通。
